新春佳節,萬家團圓。在廣東粵西陽江海域,青洲五六七風電場配套海上輔助平臺建造現場,卻是一派熱火朝天的建設景象。
青洲項目地處陽江近海深水場址,總裝機容量達300萬千瓦,相當于6.58萬個標準足球場的場址面積,建成后可滿足約500萬戶家庭全年用電需求,是全國統一規劃、連片開發、一次性建設規模最大的海上風電項目。
除部分項目建設外,上海院還承擔其中海上輔助平臺的EPC總承包工作。作為風電場的安全架構、運維中樞、生活基地,海上輔助平臺是保障海上風電安全高效運行的核心基礎設施,春節期間的建造進度,直接關系整個風電場按期投運。
“鋼管樁建設是項目管控的關鍵,必須確保春節前完工,節后復工就能直接發運,牢牢守住項目節點。”站在近百米長的鋼管樁旁,上海院青洲項目部副經理宋增光說。截至目前,項目建設蹄疾步穩:8根鋼管樁已全部完成合攏,具備發運條件;導管架主體焊接完工,正在進行附屬構件安裝收尾工作;上部組塊主體結構制作已全部完成,現正全力推進機電專業安裝與裝飾裝修的穿插作業;項目總體形象進度75%。一組組亮眼數據,是上海院海工人日夜奮戰的最好見證。

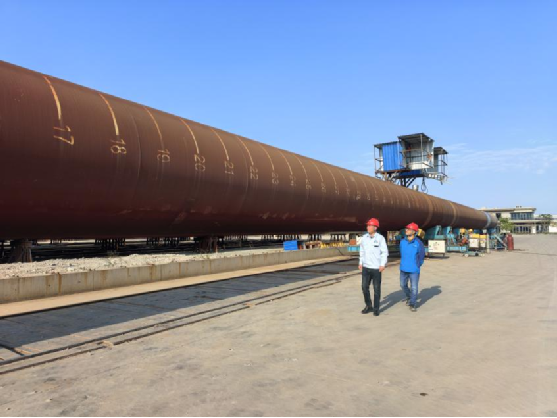

圖為宋增光進行鋼管樁生產檢查
在陽江山河碼頭,70多米高的導管架巍然矗立,宋增光的身影穿梭在腳手架之間。“越是春節,越要繃緊安全弦,越是年味濃,越要筑牢管理墻。”他一邊仔細檢查登高設備、安全防護用品,一邊核對腳手架搭設與驗收記錄,從螺栓緊固到防護網鋪設,每一處細節都不放過。面對深水海域挑戰,項目團隊采用極限承載力分析技術精準評估結構受力,融合傳統消防與智慧消防管理,搭建“智慧消防綜合管理平臺”,以科技手段為平臺安全保駕護航。

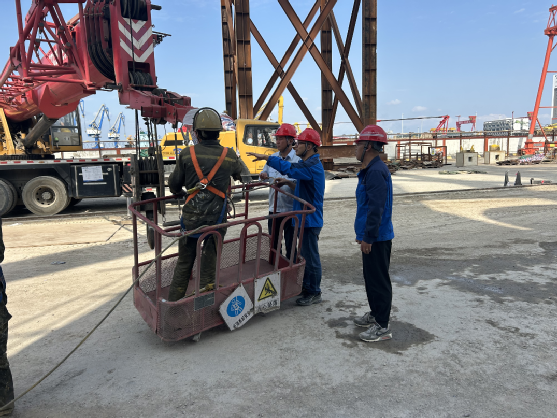

圖為宋增光進行登高設備安全檢查
距離導管架五十米外的電氣設備倉儲區,藍色防雨布嚴實覆蓋設備,標牌清晰醒目,現場監造工程師張棟正帶領團隊核對臺賬:“春節是電氣安裝攻堅期,配電箱、電纜、接地銅排等關鍵材料,必須嚴管進出庫、做實臺賬,再緊也要守好質量關。”從鍍鋅橋架的整齊碼放,到電氣柜面的光潔養護,每一個環節都井然有序,為后續機電安裝筑牢基礎。

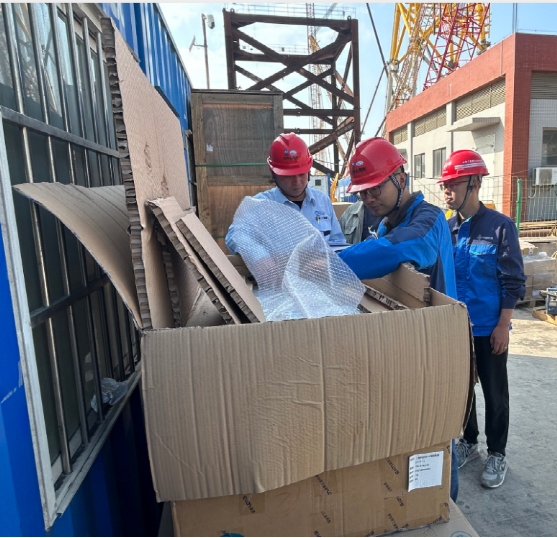

圖為張棟進行電氣設備開箱檢查
“把這間綜合活動室打造成舾裝作業‘樣板間’,用樣板固化工藝、明確質控要點,現場培訓、現場交底,才能保障工藝質量。”宋增光指著正在打造的樣板間說道。海洋工程建造既是爭分奪秒的速度戰,更是精益求精的質量戰,項目部以樣板引路、以標準護航,確保每一道工序、每一個部件都經得起考驗。
海風輕拂,陽光灑在鋼鐵構件上,焊花與笑容相映,汗水與堅守同行。春節期間,棧橋、氣象塔按計劃停工休整,正月初八全面復工,上海院人以“歇人不歇崗”的擔當,為節后全速沖刺蓄勢儲能。未來,這座輔助平臺還將融合5G+智慧人工島科研功能,為深水海域風電數字化運維打造示范樣板。
