在我國海上風電向深遠海加速挺進的關鍵階段,黃海深處傳來喜訊:12月15日,由三峽上海院總承包建設的三峽能源江蘇大豐800兆瓦海上風電項目標段I(H8-1#、H17#場址)實現全容量并網發電。其中H8-1場址最遠點離岸85.5公里,刷新國內已并網海上風電項目離岸距離紀錄。

該項目位于鹽城市大豐區東北方向海域,由4個場址組成,配套建設3座海上升壓站和1座海上救援平臺,總裝機容量達800兆瓦,共布置98臺風機。上海院承擔的標段I為項目核心組成部分,負責51臺風電機組(含一臺13.6兆瓦)及2座220千伏海上升壓站的建設任務,從設計攻關到施工建設,為項目突破遠海施工瓶頸提供核心支撐。

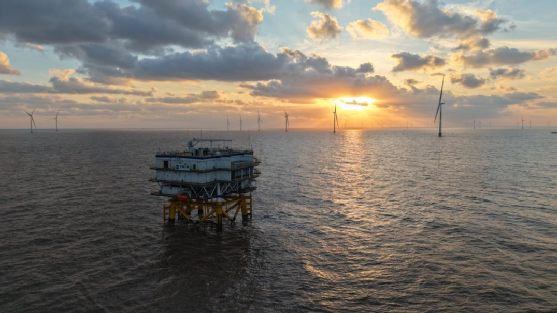

深遠海施工面臨的氣象窗口稀缺、作業環境復雜,加之H17場址水深不足2米的淺灘限制,讓項目建設伊始就挑戰重重。上海院項目團隊通過科學組織與精細調度,推動各關鍵節點按期乃至提前完成。2025年5至6月,被稱為“海上心臟”的兩座海上升壓站相繼精準吊裝,這得益于團隊制定的優化吊裝方案;7月4日首臺風機并網發電,背后是技術團隊近百次模擬調試對遠海輸電系統可靠性的嚴格驗證;11月13日,51臺風機吊裝比計劃提前17天收官;12月15日全容量并網再提前15天,一系列成果彰顯了全流程協同管理體系的高效性。

“高峰期每天在海上作業超24小時,既要搶工期更要保質量和安全。”項目現場負責人李加平說,在頂層設計階段,團隊僅用1個月就完成施工組織設計等常規3個月才能完成的前期工作,構建起全流程保障體系;在裝備制造環節,專業監造團隊駐廠跟蹤單樁與升壓站生產,從材料采購到焊接防腐全程把控,確保千噸級基礎與“海上心臟”一次驗收合格,單樁焊接合格率達100%。
技術創新成為破局關鍵。上海院依托自主研發的氣象窗口預判平臺,實施“一機一案”吊裝策略,實現51臺風機與2座升壓站的高效安裝。針對H17場址淺灘難題,團隊創新采用適配船舶與“坐灘候潮法”,同步完成風機吊裝與10公里海纜敷設,開創潮間帶復雜海域規模化施工新路徑。安全質量管控方面,通過常態化巡查、第三方監督、問題閉環銷號等機制,結合舉牌驗收、防臺防汛等專項措施,項目實現全年“零事故、高質量”目標。

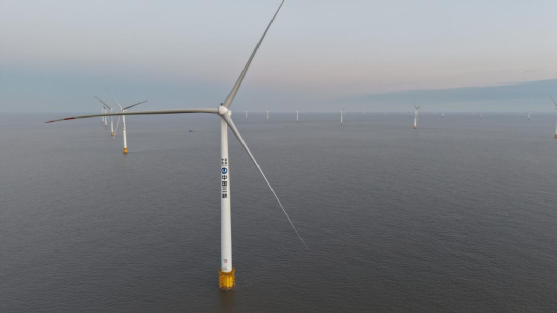

此次并網的標段I除離岸距離刷新紀錄外,采用的一臺13.6兆瓦風機為江蘇省單機容量最大機型,其252米直徑葉輪的掃風面積相當于7個標準足球場,滿發時每轉發電約30千瓦時。千噸級單樁以毫米級精度植入海床,為風機25年穩定服役筑牢根基;淺灘施工技術的突破,開創潮間帶復雜海域規模化施工先河,進一步拓展了我國海上風電的開發空間。
據了解,江蘇大豐800兆瓦海上風電項目預計2026年底完成竣工驗收。全部投產后,年均發電量將超28億千瓦時,可滿足140萬戶家庭全年用電需求,每年可節約標準煤86萬噸、減少二氧化碳排放237萬噸,為長三角地區優化能源結構、強化能源保供、推進綠色低碳轉型注入強勁動能。
